品質精度の向上、作業の省力化、ひいては働き方改革につながる各種ITを活用した情報化施工について、弊社の取り組みをご紹介します。
ICT施工例
平成28年度櫛田川東黒部堤防整備工事
上記工事で弊社において初めてi-constructionを活用した施工を行ないました。まずは、ドローン(UAV)による測量から始め、3Dデータの図面作製、そのデータを使用したICT土工(3Dデータを組み込み、GNSSにより制御された建設機械による施工)、そして最終は3Dデータによる図面等の納品までの一連の流れで進めていきます。
それぞれの状況に関して動画等によりご紹介していきます。
ドローンによる測量

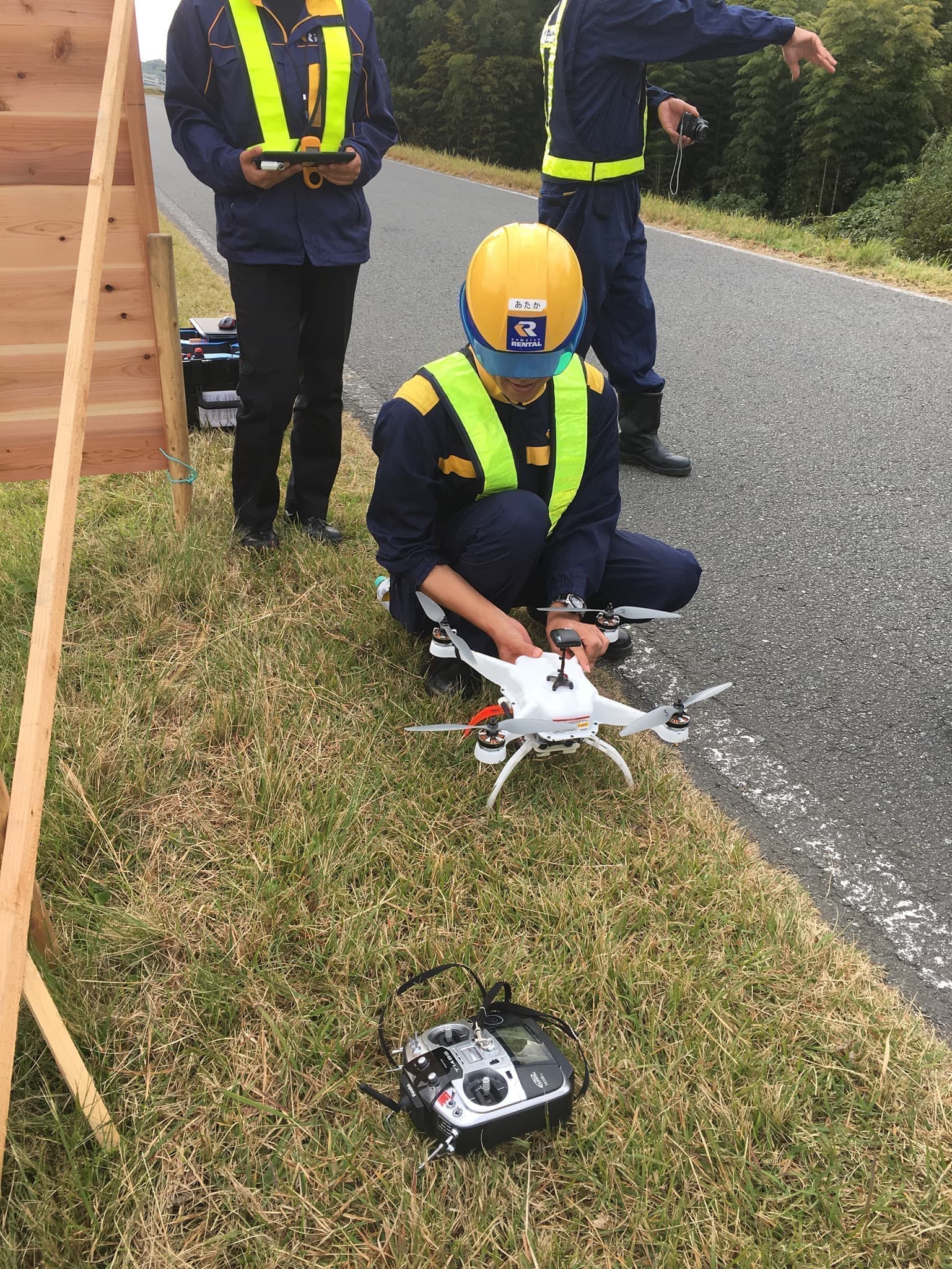

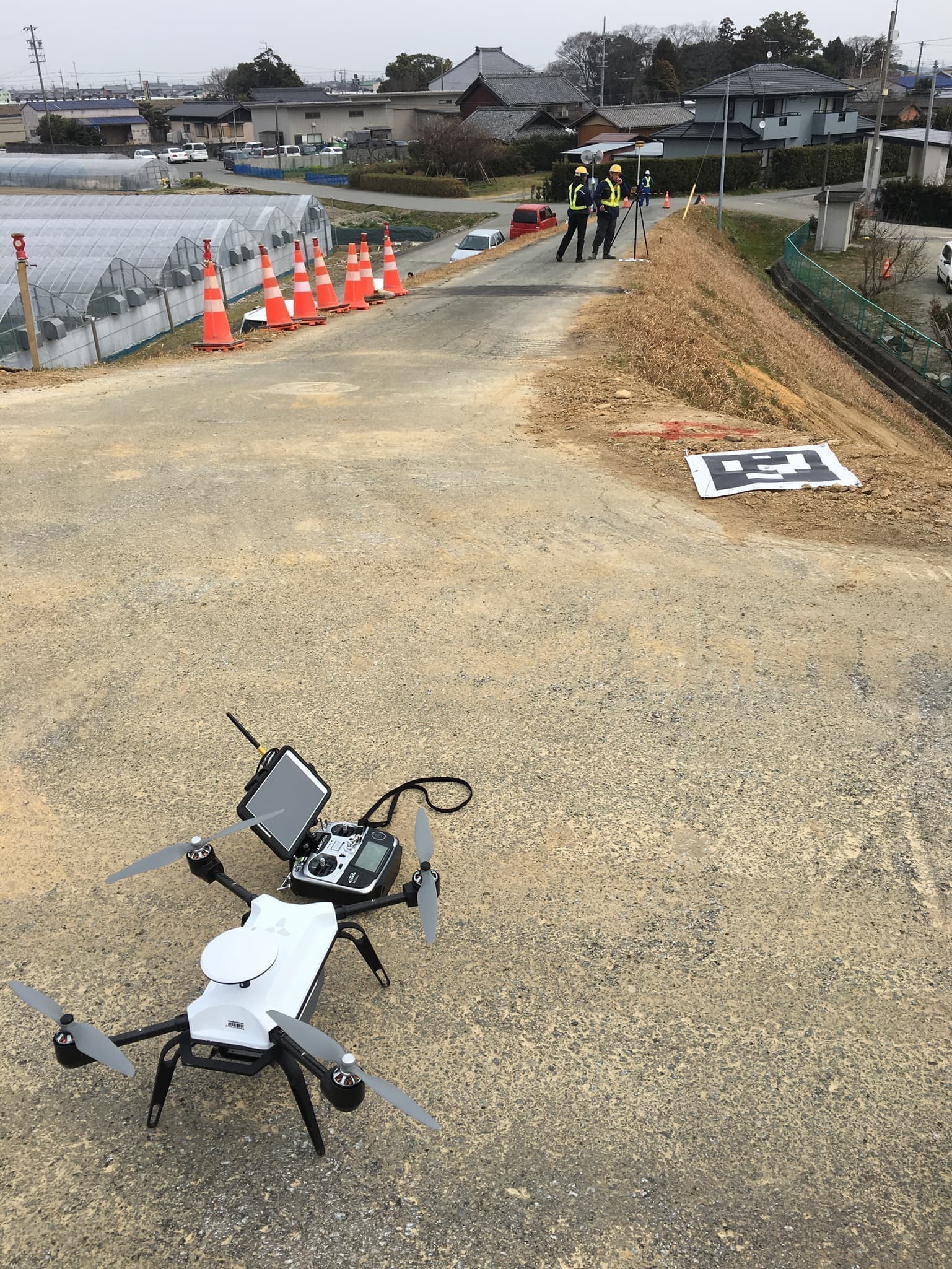

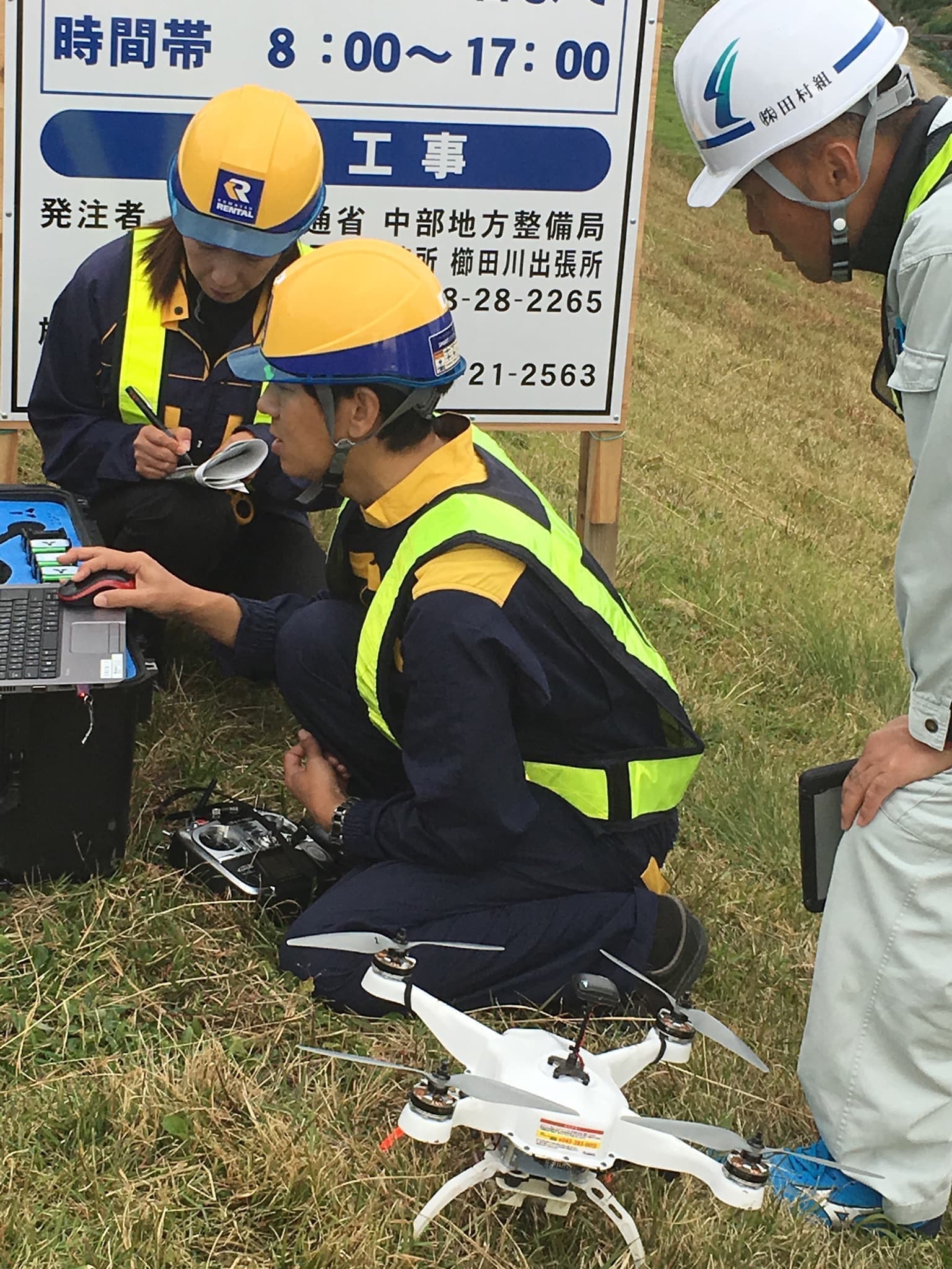

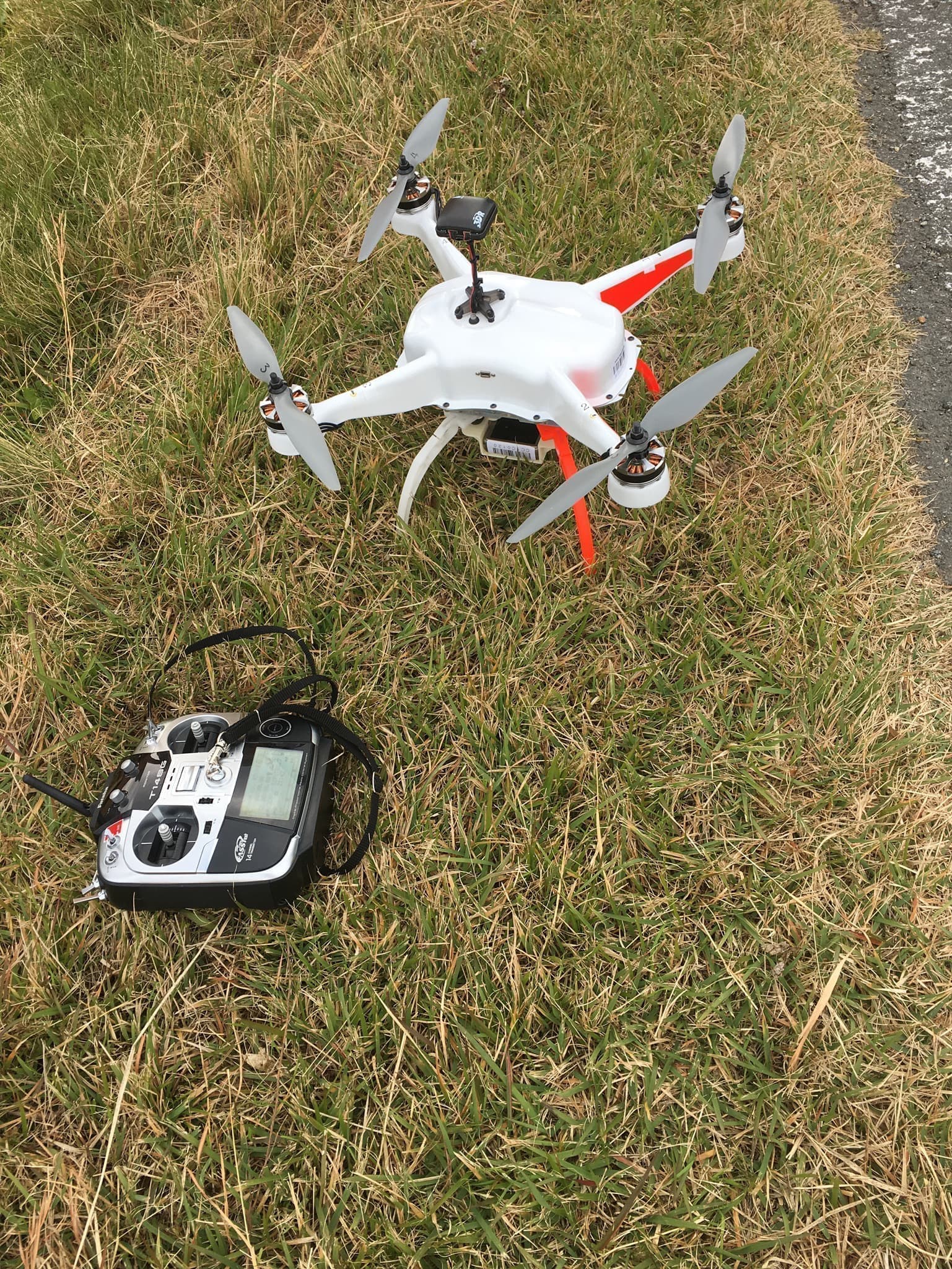

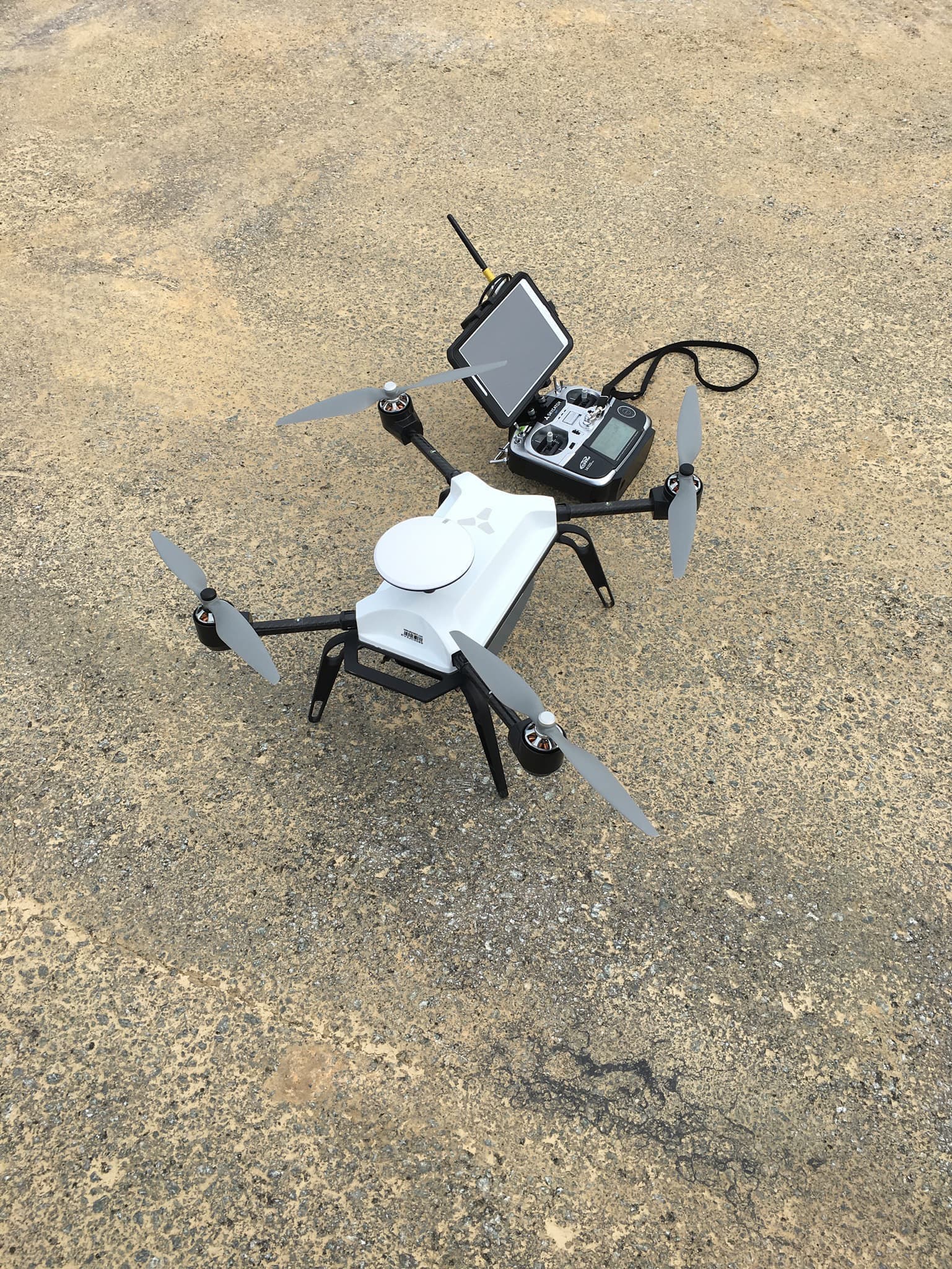

まずは施工現場でドローンによる測量を行います。ドローンは雨天時は飛行できませんので、晴れた日、風が弱い日を選んで飛行させます。機体等は、事前に綿密に準備・確認を行ったうえで飛行させます。事前に、飛行経路をデータにて入力してありますので、離陸後はGNSSにより自動で飛行します。

今回は5回飛行させましたが、各基準のポイントを捕捉しながら写真を撮影し、問題なく終了することができました。

この後、撮影した膨大な写真をもとに3Dデータの図面作成等が始まります。
以下は飛行状況の動画です。

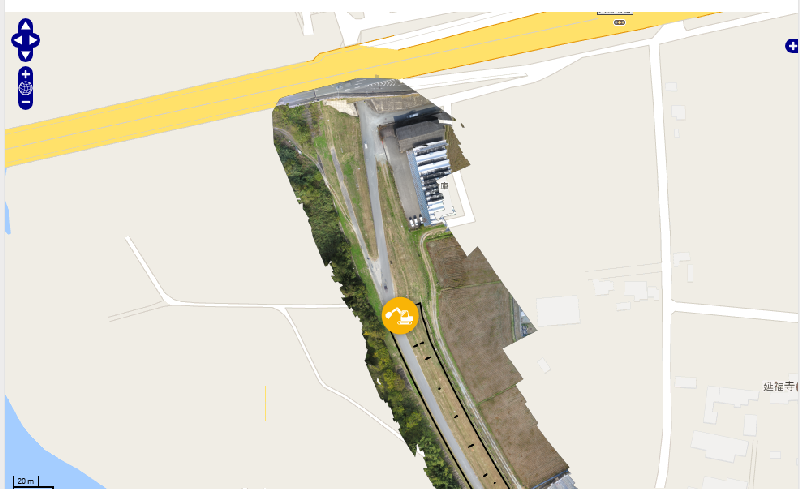

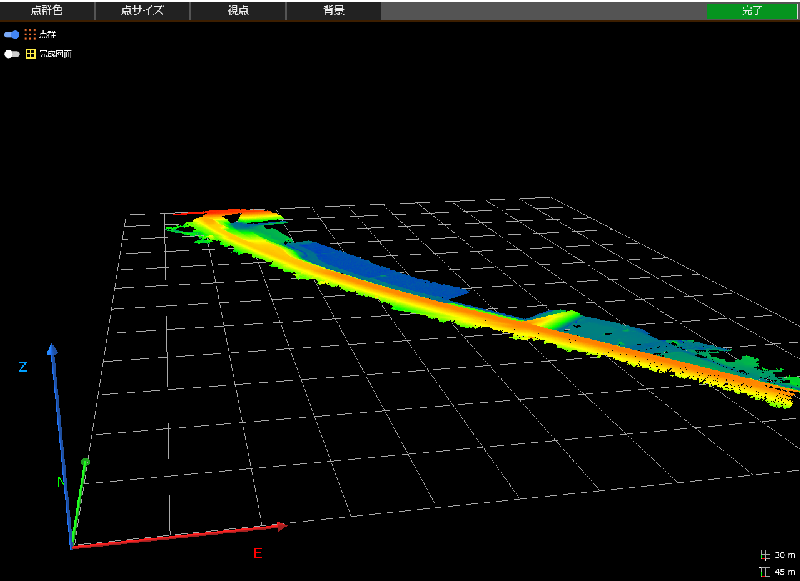

3Dデータの図面完成
ドローンによる測量結果を専用ソフトで解析し、このような図面が作成できまます。この後、この図面に基づいて、GNSSを使用した建設機械による施工が始まります。

ICT土工による施工開始

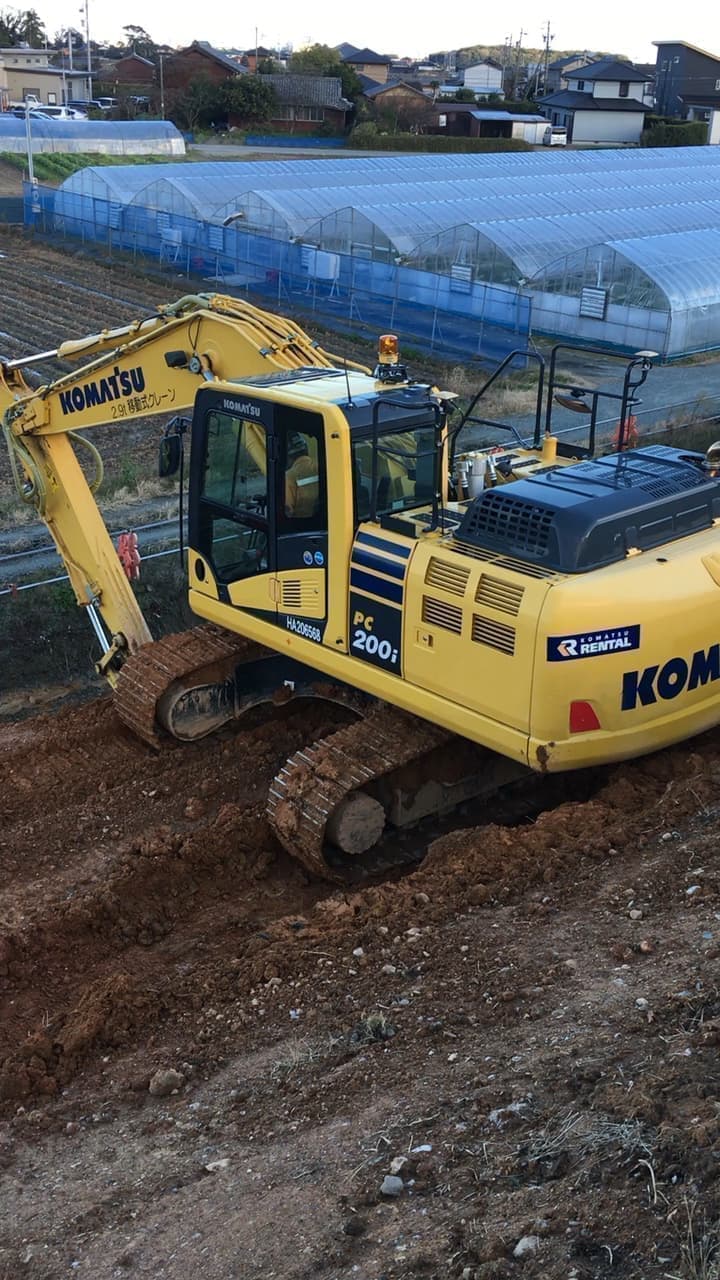

いよいよ、ICTを活用した土工が始まります。測量結果によるデータを入力した建設機械により、施工を行います。GNSS(汎地球測位航法衛星システム)を利用して、建設機械を自動制御しオペレーターの操作を簡素化し、施工精度・効率の向上、品質確保が図れます。
以下はICT建設機械の作業中の動画です。

ネットにおける作業進捗状況等の管理

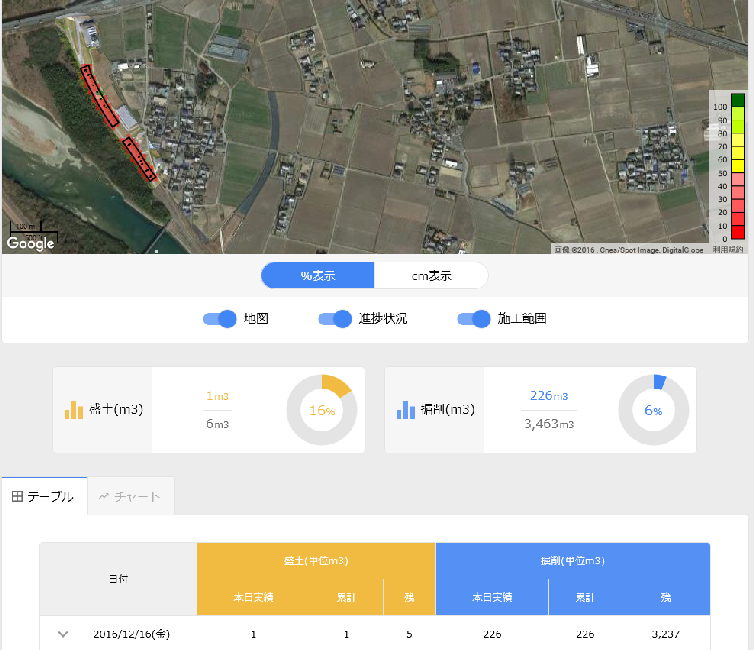

この現場ではコマツさんの「KomConnect」を使用し、当現場に関係する建設機械や土量に関する情報をICTでつなぎ、現場を「見える化」しています。
PCからアクセスし、リアルタイムの進捗状況等を把握し、効率的な施工に反映させていきます。

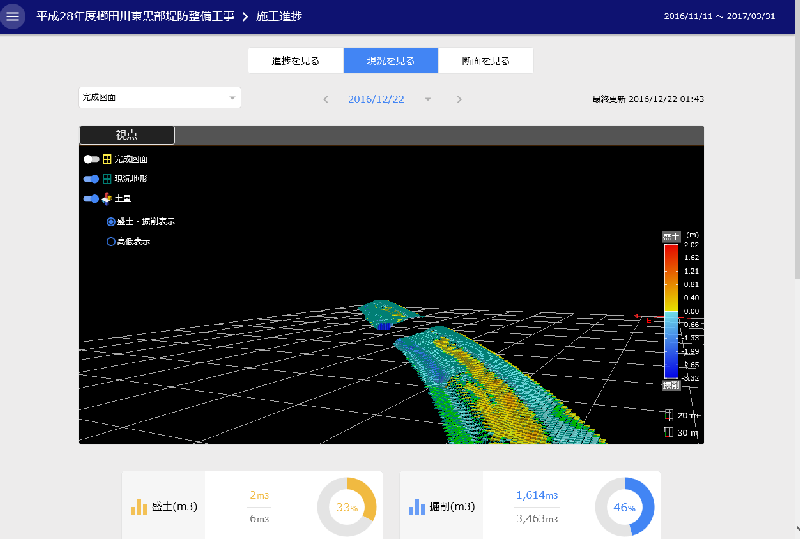

その後の作業進捗状況
その後の現場の進捗状況です。
この画像のように日々刻々と進捗する作業の状態が
一目でわかるようになっています。
工事完了に向けての管理
盛土工が終了し、出来高管理(設計値と実際の出来高の値の差を測定管理する)を行うため、再度ドローンを飛ばし測量をします。この現場は、測量したデータをアメリカの会社に伝送し、時差の関係(こちらが夜の間、向こうは昼なので作業ができる)もあり翌日には完成した測量データを返送してもらうことができました。通常ですと、1週間以上データ整理に時間が取られますが、かなり時間短縮につながることが実感できました。
その状況のムービーはこちら
電子小黒板
スマホ・タブレットを使った工事管理
現在

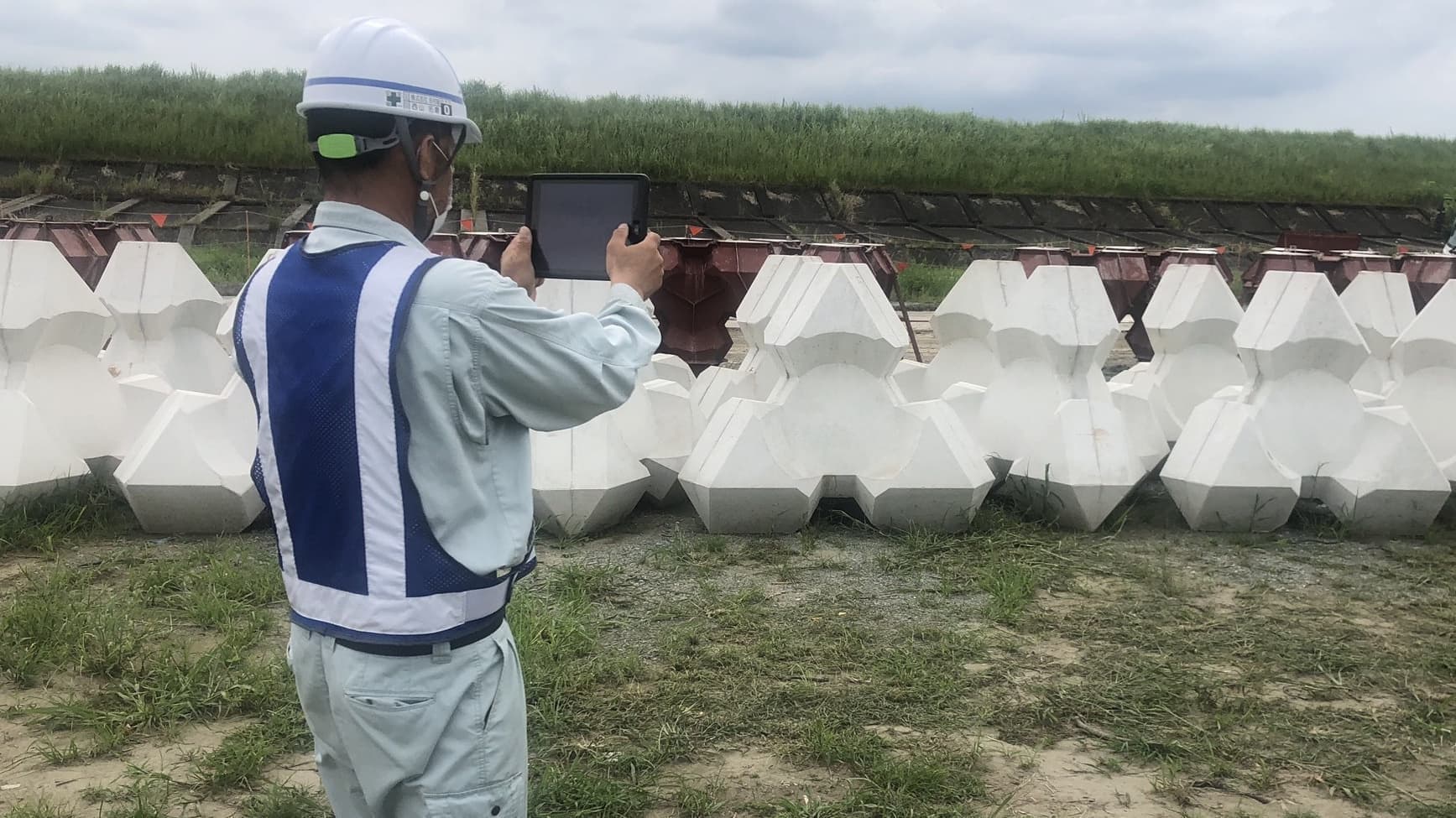

「電子小黒板」では、文字通り電子化された黒板がタブレットに写っているので、実際に黒板を持つ必要がありません。一人で撮影が可能です
以前は・・・
撮影する人、チョークで描いた黒板を持つ人、
二人で工事写真を撮影していました
アプリで動作するので、アプリを入れたらタブレットでも
スマホでも撮影可能です。
実際のタブレット・スマホの画面
撮影箇所(測点)、工事種別等がデータとして画面上に写っています。略図も記載することが可能です。雨の日に、チョークが濡れて文字が読めないなんてことはもうありません
ヴァーチャルな黒板なので
拡大・縮小も一瞬です
現場から事務所に帰ったら

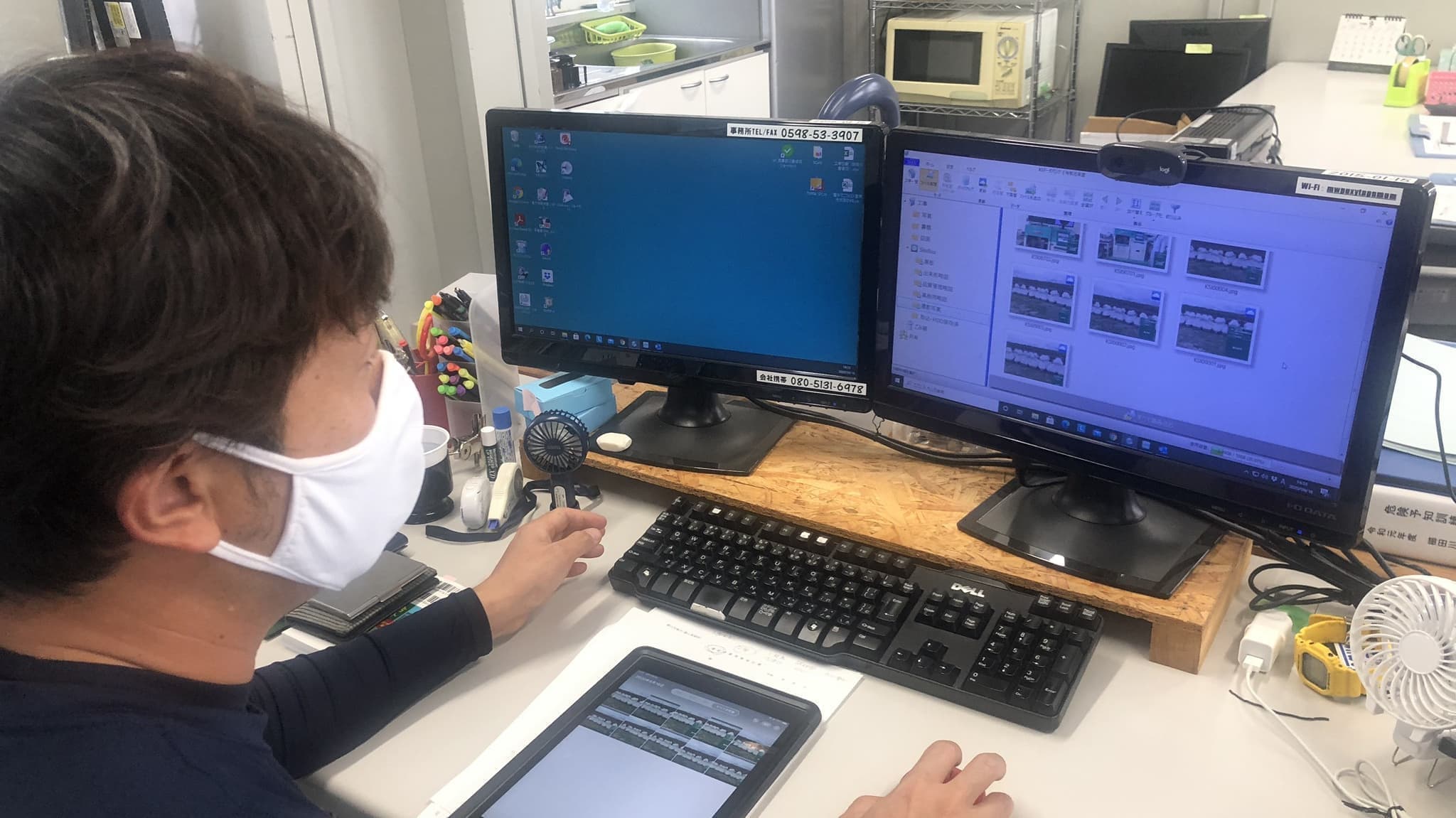

パソコンとタブレット・スマホをWIFIで同期すれば、パソコンに写真が取り込まれます。
写真が取り込まれたパソコンの画面
写真には撮影箇所、工事種別等の情報データが付加されているので、別々のフォルダにほぼ自動的に振り分けて取り込まれます。現場監督さんに聞くと、以前は自分で一つずつ写真を見ながら振り分けなければいけなかったので、写真の管理が非常に楽になったと言います。
